[사설] 광양만권 개발의 마지막 희망 ‘두우레저단지’ 개발도 위기 직면

시행사 “더 이상 사업 불가”, 행정 ‘시행사가 열정적으로 추진해야”

본문

 광양만권 개발의 마지막 희망

 ‘두우레저단지’ 개발도 위기 직면





 시행사 “더 이상 사업 불가”, 행정 ‘시행사가 열정적으로 추진해야”

시행사와 행정의 의견 차이 극명 … 또 지루한 법적공방 시작되나?

“정확한 책임 소재 밝혀내서, 군민들이 납득할 수 있는 설명 내놔야”

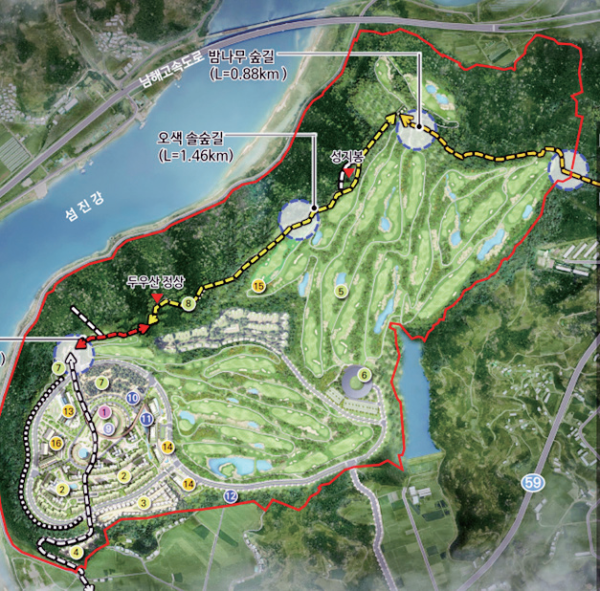

광양만권경제자유구역청 내 하동군 지역에는 갈 산산단과 대송산단, 에코시티, 두우러저단지 조 성 사업으로 구성돼 있었다. 그런데 조선산업의 침체로 갈산산단 조성이 오래전 무산됐다. 이후 에코시티 계획이 취소됐다. 대송산단은 천신만고 끝에 준공 단계에 이르렀지만 입주업체 유치가 난관에 부딪혔다.

경자청 내 하동지역 여러 사업 가운데 마지막으 로 혼신을 쏟아부었던 두우레저단지 조성 사업마 져도 사실상 물거품 됐다. 82만 평의 군 소유 부 지를 한꺼번에 시행사에 넘겨 주므로 해서 사업 진척이 아주 빠른 속도를 낼 수 있을 것으로 기대 했으나 마지막 사업부지 내 토지 수용 문제에 발 목이 잡혔다.

하동군 등은 지난 2020년 두우레저단지 사업 공 모에 들어가 두우레저개발(주)을 사업 시행자로 그해 8월 선정했다. 그해 11월에는 계약까지 마 쳤다. 이후 두우레저개발(주)는 관련 절차 준비와 사업부지 토지 수용에 열정을 쏟았다.

하동군으로부터 250억 원의 토지대금(선수금과 중도금 일부?)를 주고 매입한 82만 평에 더하여 사업에 필요한 토지의 95%까지 수용을 마쳤지 만, 나머지 5%의 토지수용을 놓고 문제가 불거 졌다.

두우레저개발(주) 측은 나머지 5%의 토지 내에 소유자를 찾을 수 없거나 일제 강점기 때 명의자 로 된 토지 등에 대해서는 강제수용을 할 수 있도 록 해달라고 요청하기에 이르렀다.

문제는 여기서 발목이 잡혔다. 중앙토지수용위원 회가 “법제처의 유권해석과 함께 두우레저개발 (주)가 요청한 토지 강제수용을 불가하다”고 통 지를 했다.

여기서부터 문제가 발생한다. 중토위는 “2020년 12월 말까지 사업 인정 고시 공고를 해야 함에도, 그 이듬해인 2021년 2월에 비로소 공고를 했으므 로, 사업의 연속성 인정할 수 없다. 그러니 2019 년 개정된 토지 보상법에 의거할 경우 공익성협 의 대상이 되지 않는다”라는 의견을 내놨다.

다시 말해, 두우레저단지 개발을 위해서는 2019 년 바뀐 토지수용법에 따른 기준에 맞춰 설계를 다시 작성해야 한다는 결론에 이르게 된다. 이에 대해 두우레저개발(주) 측은 “이렇게 되면 공모 당시 사업하고자 했던 구상과 딴판으로 흘 러가고 있다. 더구나 그 요건에 맞추려면 민영 골 프장으로서의 기능을 할 수 없으므로 사실상 사 업을 하지 말라는 취지로 이해된다”고 설명한다.   두우레저개발(주) 측은 “사실상 사업을 포기할 수 밖에 없는 상황이다”라고 설명한다. 이에 반 해 경상남도는 보도자료를 통해 “시행사가 열정 을 가지고 추진하면 가능한 일이다”라는 취지를 밝히고 있다.


같은 사안을 놓고 행정과 시행사 측이 다르게 해 석하는 모양새를 보이고 있다. 양측의 주장이 엇 갈리면서 하동 두우레저단지 조성 사업이 결국 물거품이 되는 게 아니냐는 소리가 터져 나오는 이유다.

양측의 입장 차가 너무 커서 현재로서는 사업이 교착상태다. 벌써 시행사 측이 행정을 대상으로 그간 들어간 비용에 대해 손해배상청구소송에 들 어간 상태다. 이미 선수금과 중도금까지 받은 하 동군을 대상으로 250억 원 반환 요구를 하고 나 섰다.

왜 이런 문제가 발생했는지 행정이 정확하게 소 명을 하지 않은 채 시행사가 열정을 다하면 된다 는 취지여서 앞으로 책임소재를 놓고 법적 공방 을 피할 수 없을 것으로 전망된다.

이런 상황에 이르게 되면 두우레저단지 개발사업 은 더 이상 정상적인 진척이 불가능해 보인다. 마 지막으로 기대했던 하동군민들의 기대가 무너져 내리게 될 것으로 우려된다.

누구의 어떤 잘못 때문에 이런 지경에 이르게 됐 는지 객관적으로 짚어져야 할 상황이다. 중앙토 지수용위원회와 법제처는 지난 2021년부터 새로 시작된 사업이라고 해석하고 있다.

대략 2달가량 공고 기간을 늦춘 것이 가장 큰 이 유라면 행정의 실수로 보여진다. 하지만 행정도 사업인정 고시 공고 시점이 그렇게 중요하다고 인지하지 못하고 있다가 뒤늦게 문제를 인식한 게 아닌지 의심이 든다.

왜 이런 문제가 발생했는지? 그리고 무엇이 문제 인지? 누구의 책임인지? 앞으로 어떻게 풀어나 갈 것인지? 를 명확하게 가려야 한다. 그리고 책 임 소재가 밝혀지면 철저하게 책임을 물어야 한 다. 송두리째 물거품이 된 하동군민의 꿈, 이것으 로 충격받은 군민들을 어떻게 위로할 건지 대안 도 함께 내놔야 한다.
